桂林冰蓝装饰   2026-04-10 15:19:13
2026年3月10日开工大吉
项目简介:实量建筑面积69平方,施工项目及材料工艺如下:(1)电路:金牛线管+活线工艺+精细分组,桂林总厂多股电线。(2)给水管:伟星小弯25热水绿管。(3)排水:金牛排水管。(4)卫生间沉池:二次排水+回填宝工艺。(5)沉池与地面防水:德高1刚2柔防水3遍,墙面:德高刚性防水1遍。(6)地砖、墙砖水泥沙子铺设人工。(7)腻子乳胶漆人工。
2026年3月18日至2026年3月24日

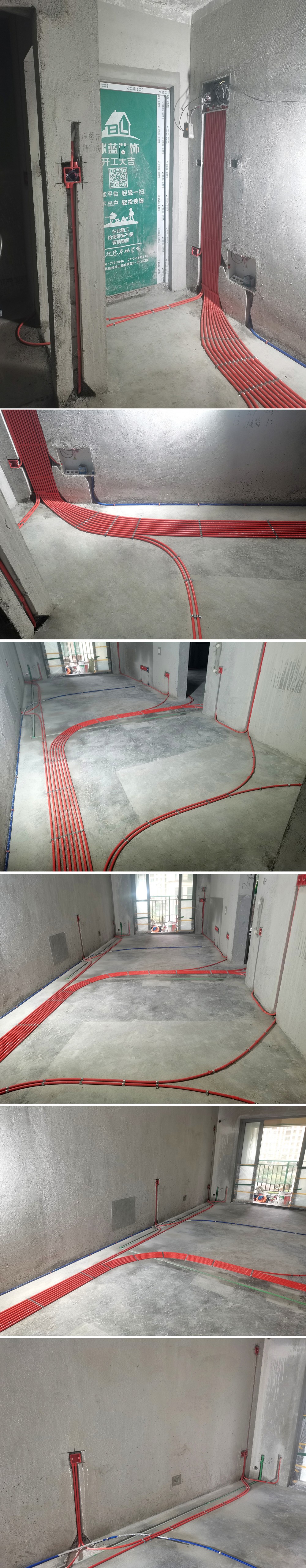

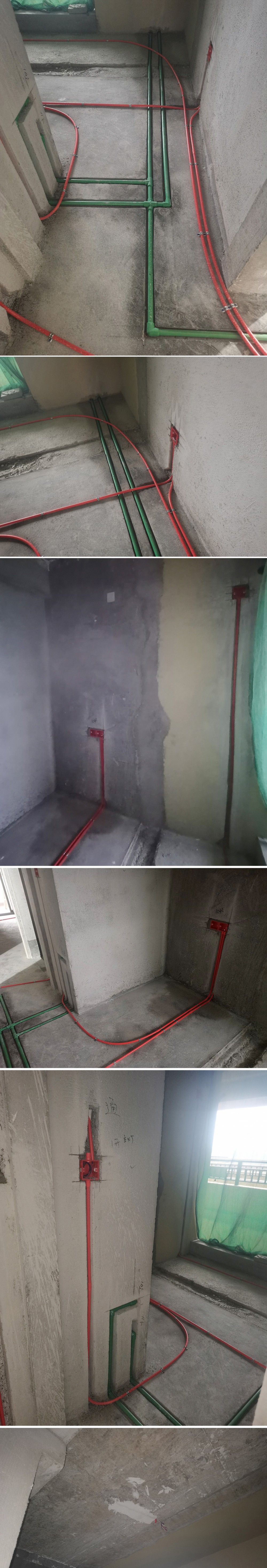

全房电路活线工艺

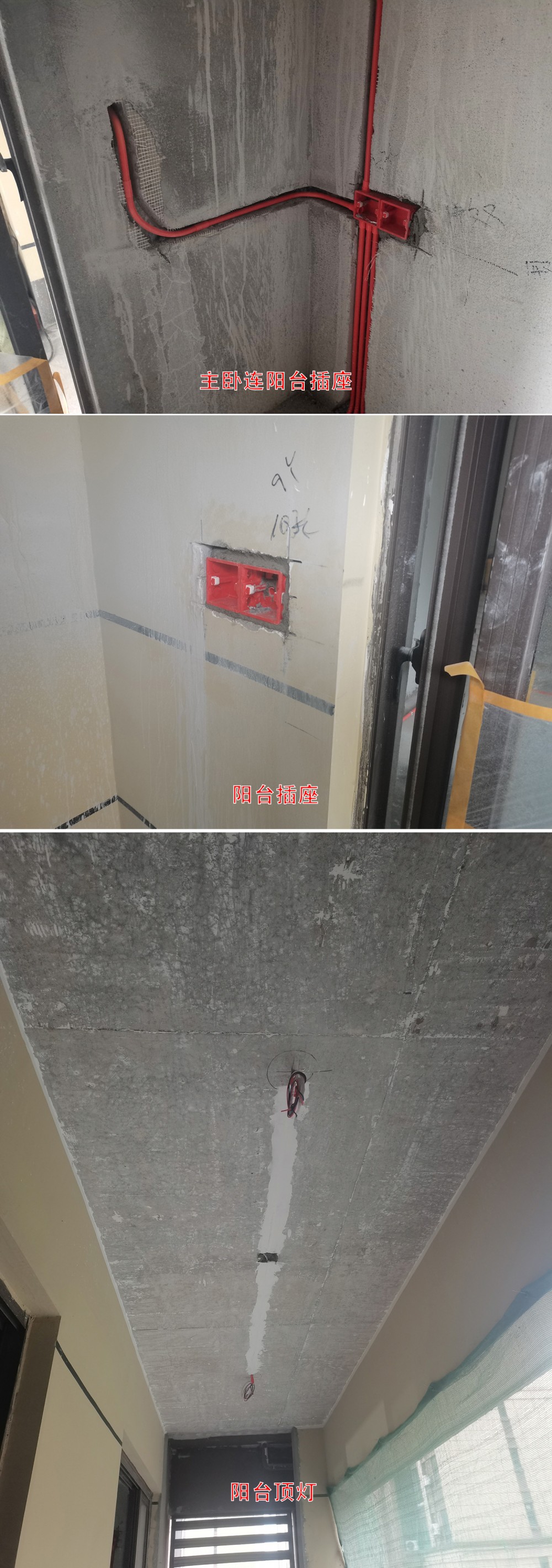

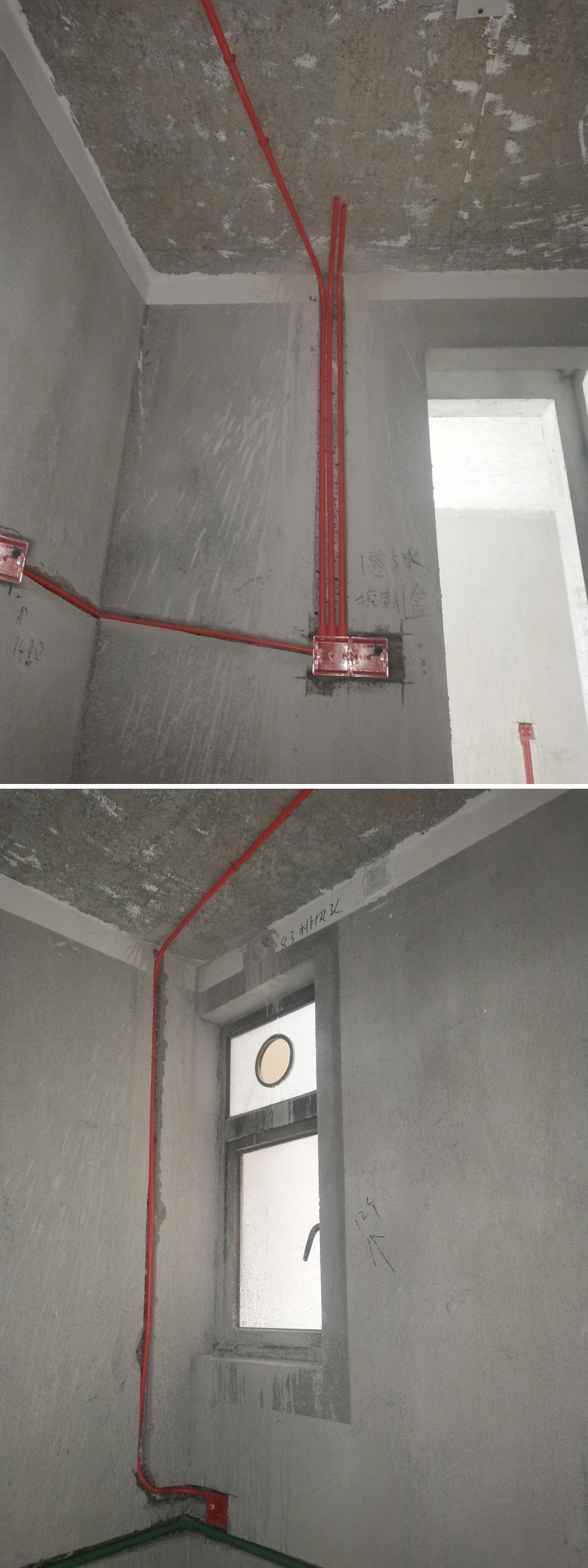

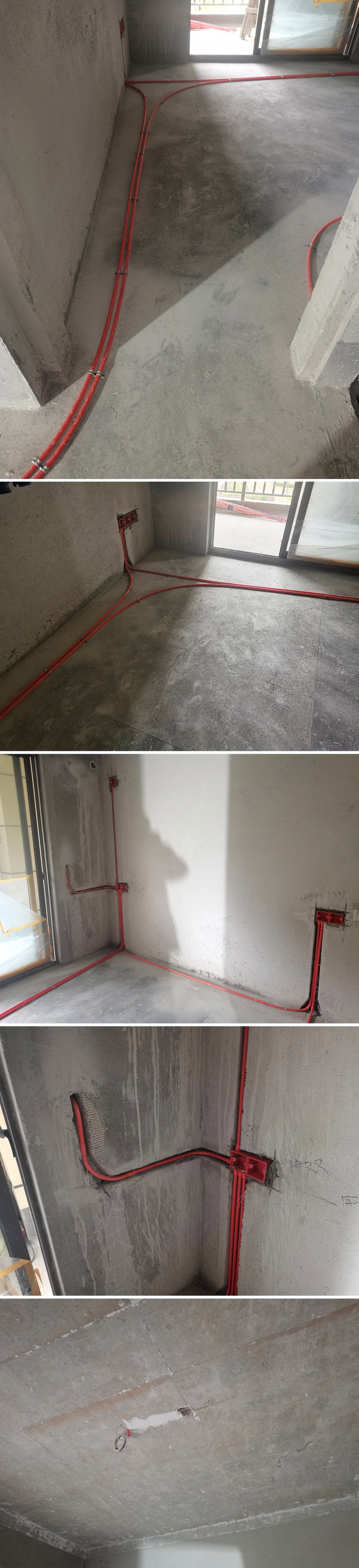

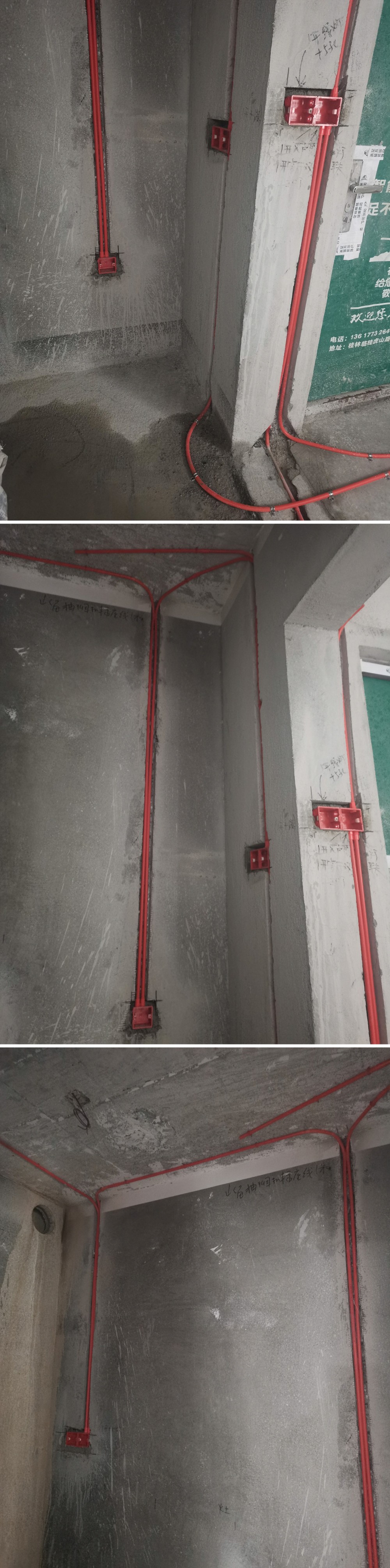

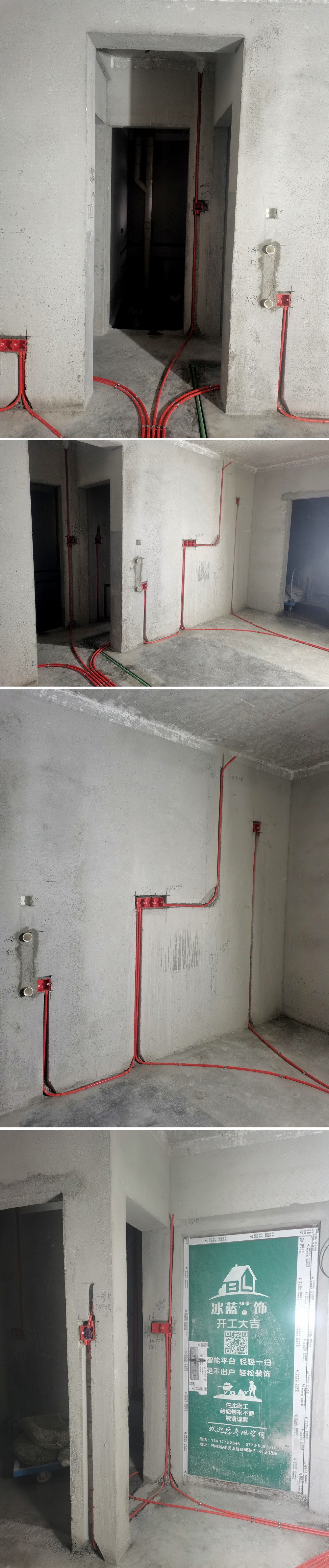

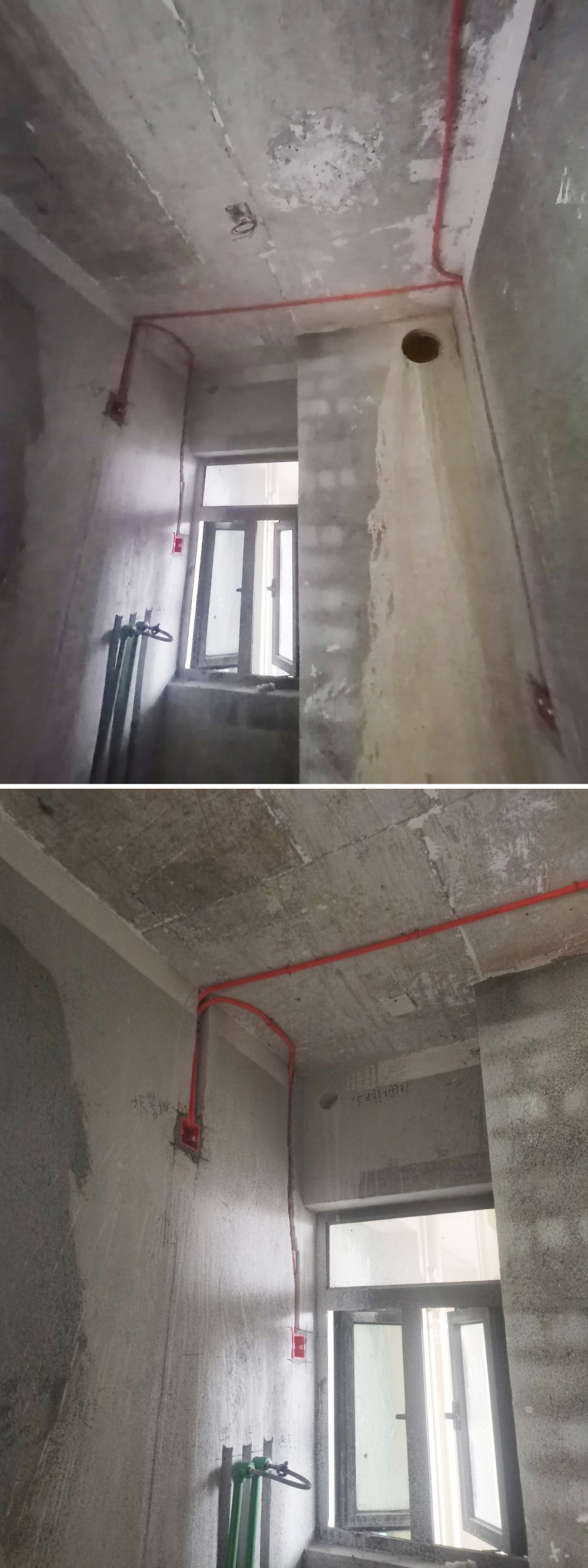

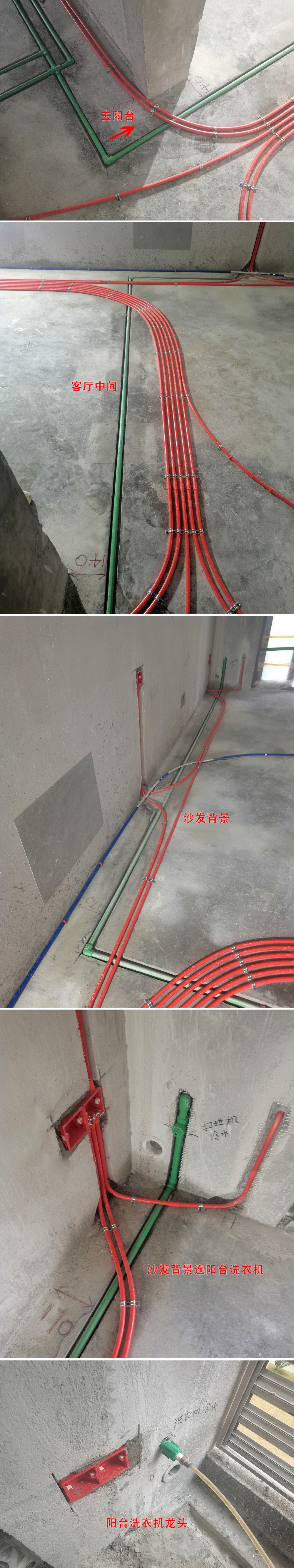

水电工艺说明: (1)地面水路开槽,地面电路不开槽。(2)电路精细分组说明:沙发背景4平方主线;餐厅4平方主线;客厅空调4平方主线;厨房4平方主线;所有房间空调4平方主线;客厅电视机2.5平方主线;冰箱2.5平方主线;卫生间2.5平方主线;所有房间插座2.5平方主线。灯具1.5平方电线。(3)强弱电线管交叉处包锡纸。(4)单个底盒要水平,底盒与墙面接触面平整,底合清理干净后用盖子盖好,防止后期弄脏。同空间同功能底盒水平在同一个高度。(5)封槽的沙子要过滤,封槽表面要平整细腻。(6)内牙口离墙1.5公分,内牙口四周要清理干净。

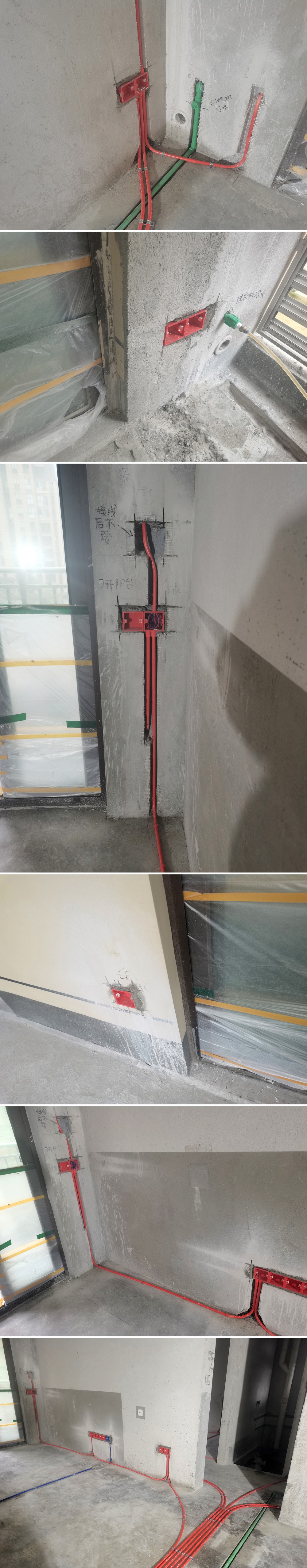

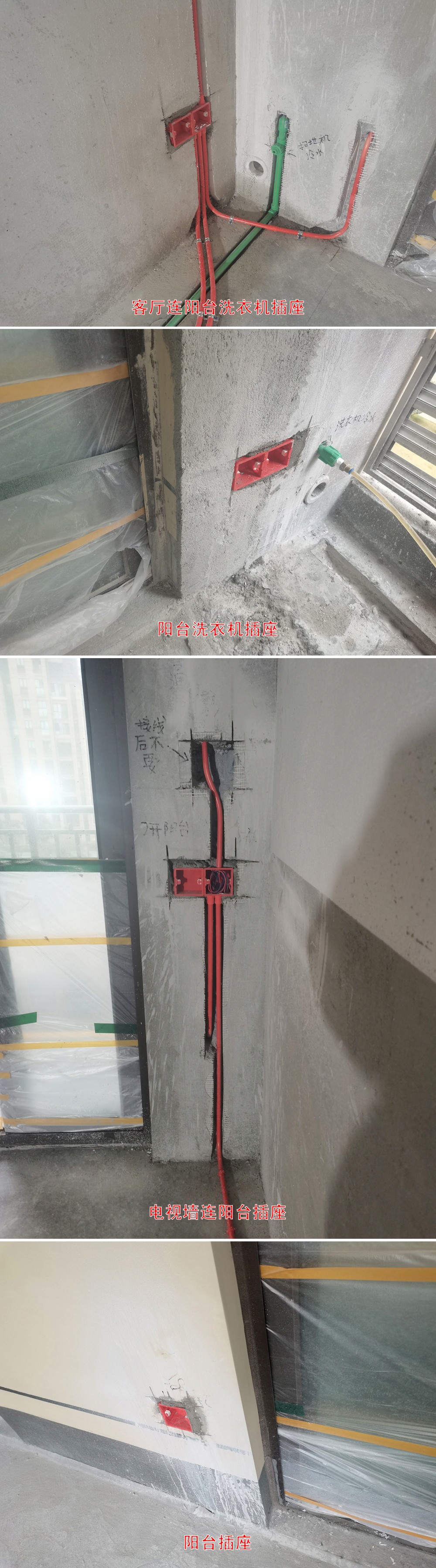

配电箱、客厅、沙发背景:

成功常规高度:开关高1300mm。强电箱高1700mm。弱电箱高300-400mm。低位插座200-400mm。

客厅阳台、电视墙

过道、餐厅、入户

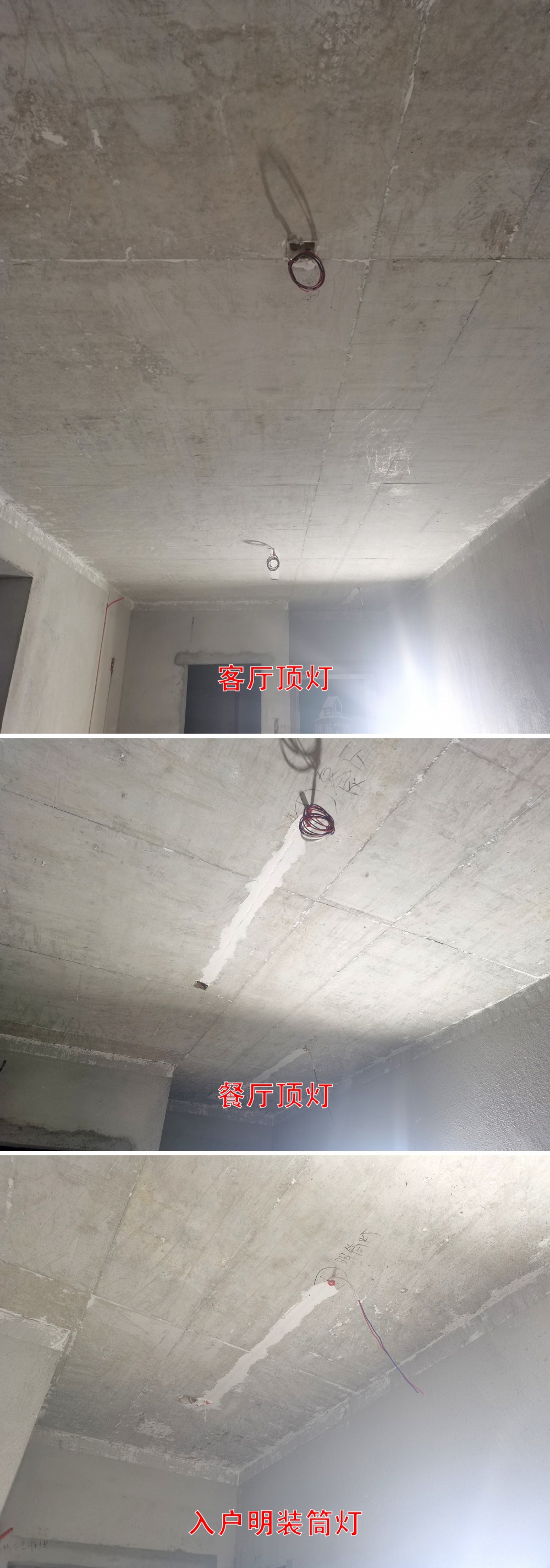

客厅灯、餐厅灯、入户明装筒灯顶面

厨房:

成功常规高度:厨房备用插座1150mm。抽烟机插座放吊顶内。燃气灶插座500mm。

生活阳台:

主卧:

成功常规高度:开关1300mm,床头背景开关插座750mm,备用插座200mm-400mm。

小卧室:

成功常规高度:开关高度1300mm,床头背景开关插座750mm,备用插座200-400mm。

卫生间:

成功常规高度:开关1300mm。吹风机插座1300mm。马桶插座500mm。
2026年3月20日

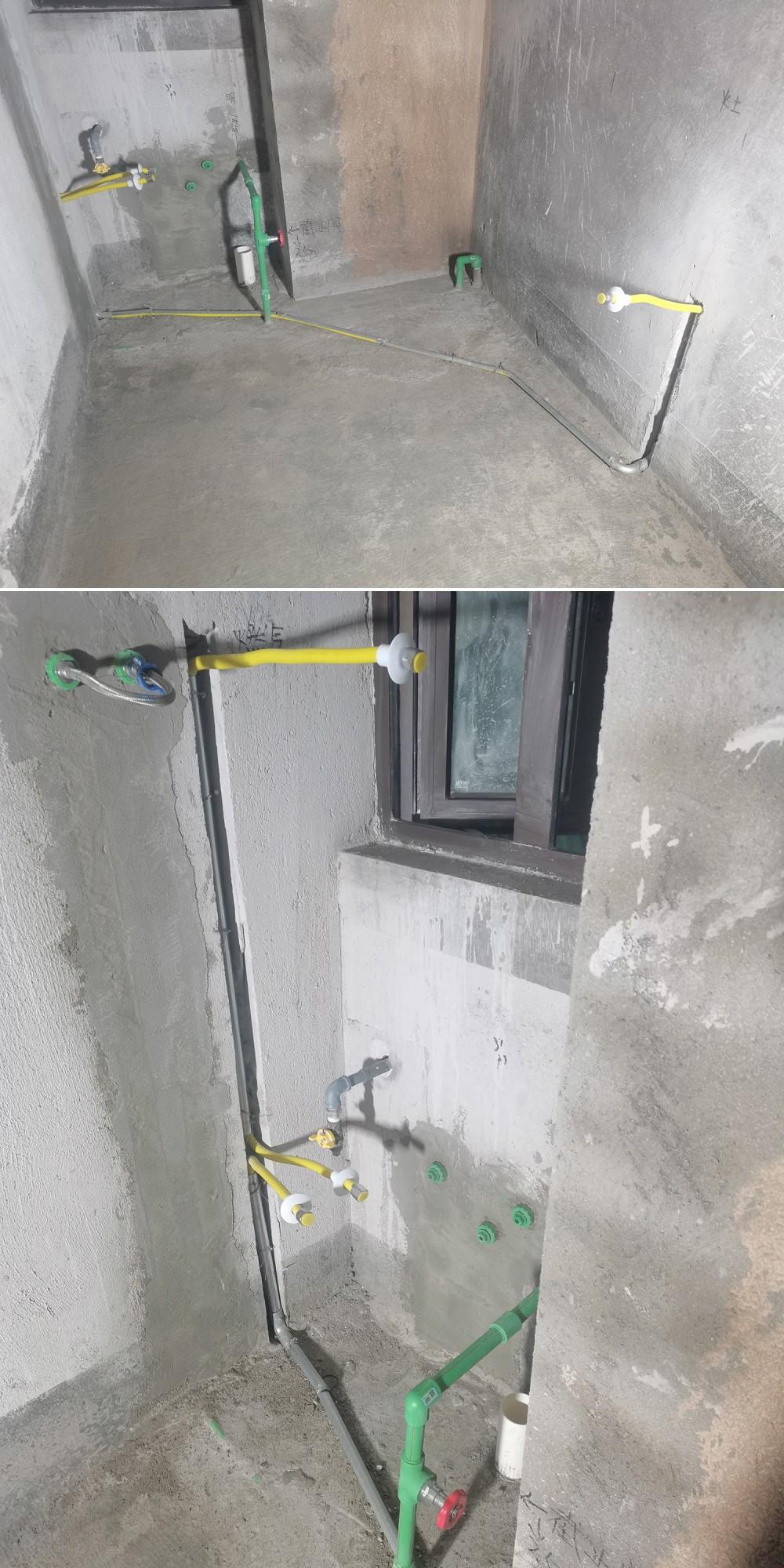

伟星小弯给水系统

伟星试压

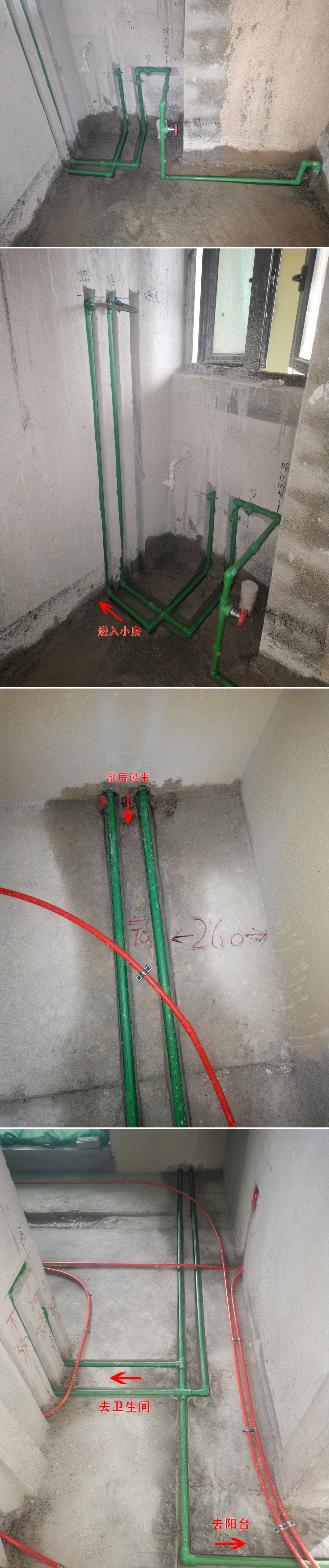

厨房至小房水路

常规成功高度:洗菜盆热水、冷水500~550mm。总水阀350mm。前置过滤器离地500mm,前置过滤器配件离瓷砖墙120mm。

小房至生活阳台水路

卫生间水路

以下高度以房间地面为水平面,洗手盆冷水、热水离地500mm。马桶冷水在马桶中心左边300mm处离地300mm,淋浴冷水热水离地950mm,淋浴冷热水距离150mm。

燃气管管路

2026年3月24日
水电封槽

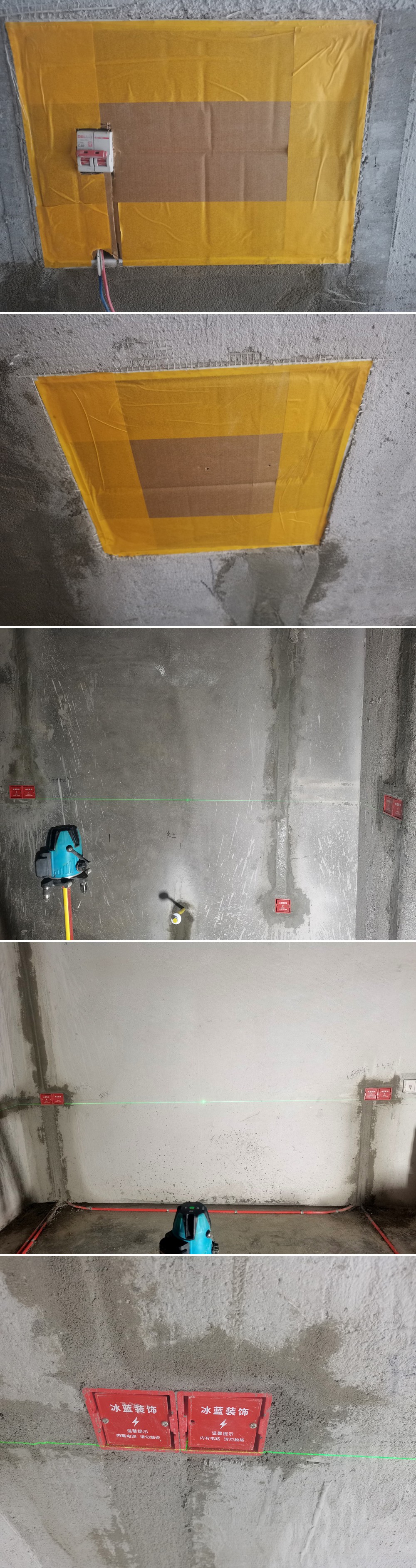

1、埋底盒时用水平仪测量、保证底盒在同一水平上,相同功能插座同墙高度要在一水平上
2、封槽分两次,第一次以固定为主,第二次用过滤后的沙子封面槽,表面更平整,与原墙结合更好,减少开裂现象。
3、底盒、强弱电箱清理干净,防止沙浆进入线管影响放线。
2026年3月26日

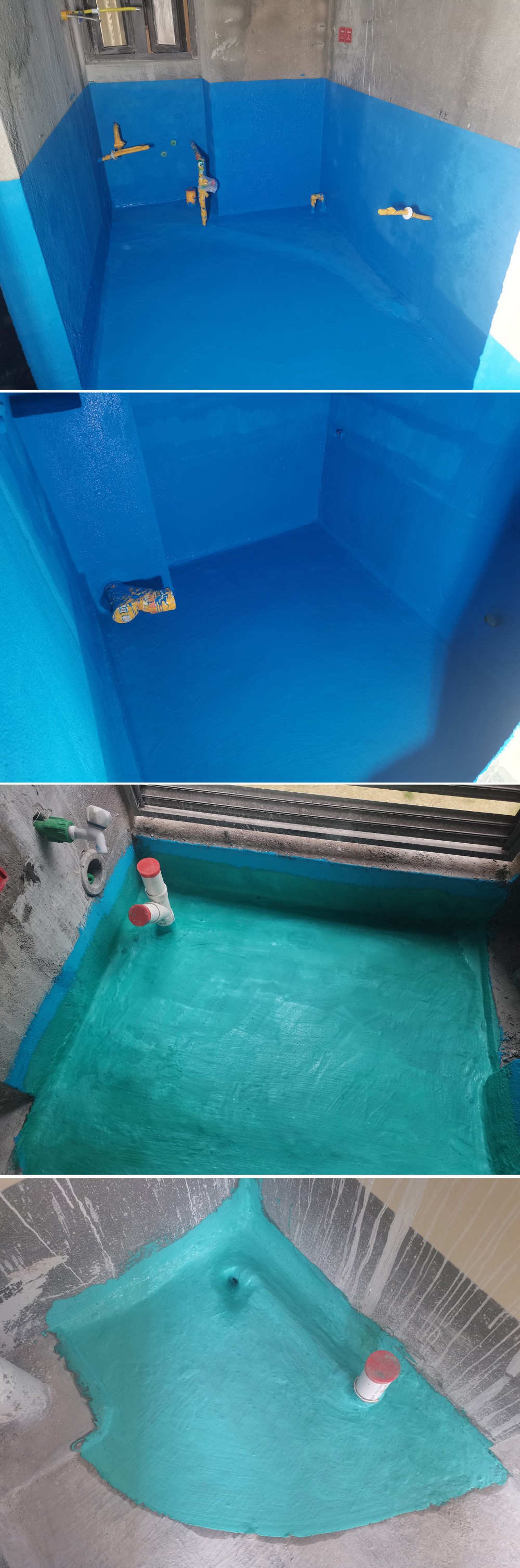

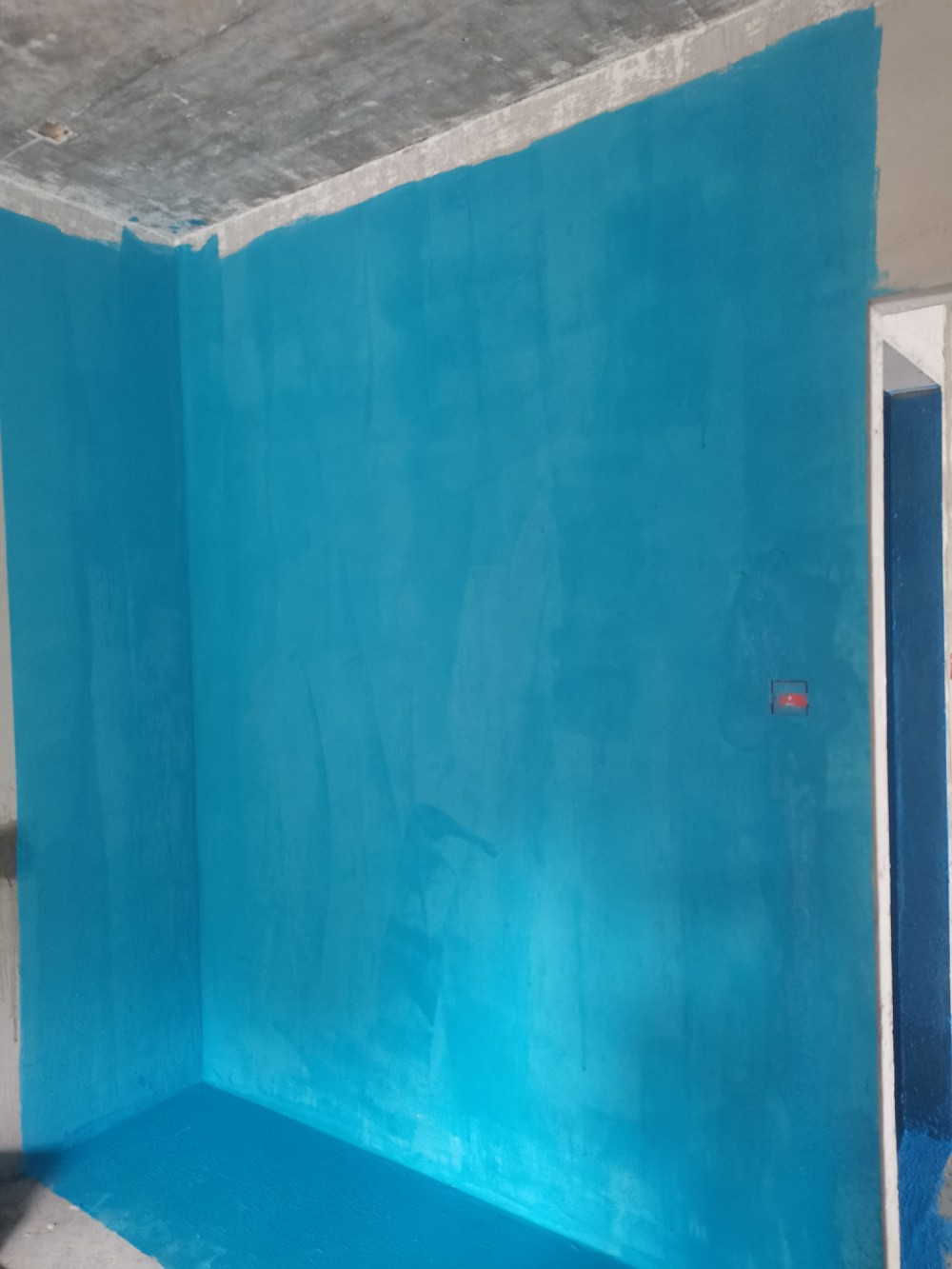

防水基层处理

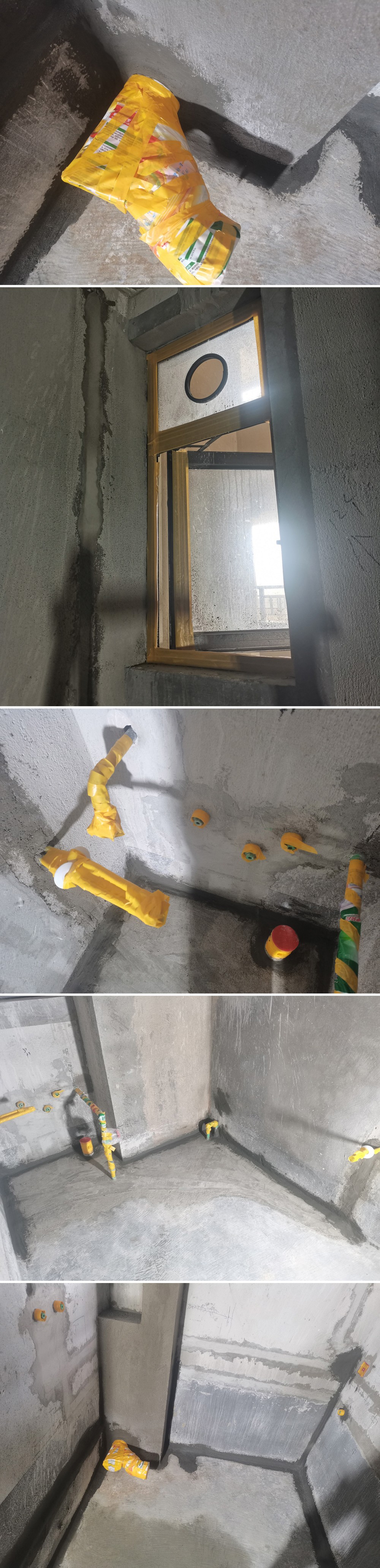

(1)排水管与墙体接触间用堵漏灵抹圆。
(2)铝合金边框贴纸带,避免防水弄脏铝合金。
(3) 卫生间出水口用纸带包裹好,避免防水弄脏。
(4)地面不平处需打磨平整,让防水涂刷更平整。
(5)墙面清洗干净,让防水附着力更好,不易脱落。
(6)阴角处用堵漏灵抹圆、抹平整,有洞口处用堵漏灵堵好封平,让防水层更好的形成连续保护层。
2023年3月26日
柜体背面防潮处理
2026年3月26日

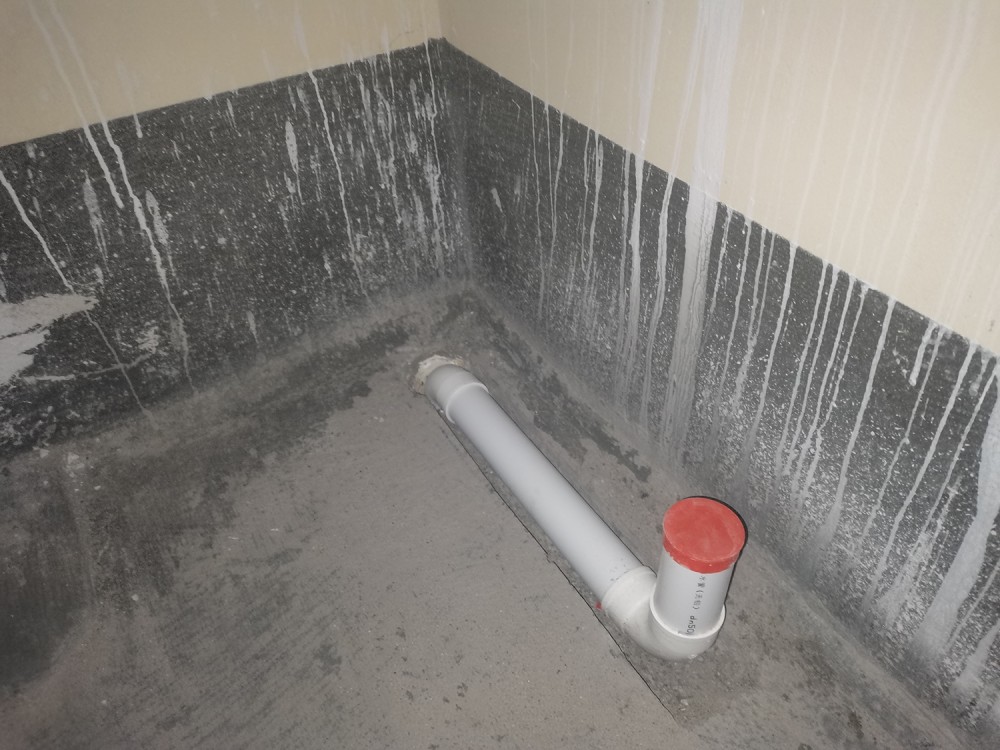

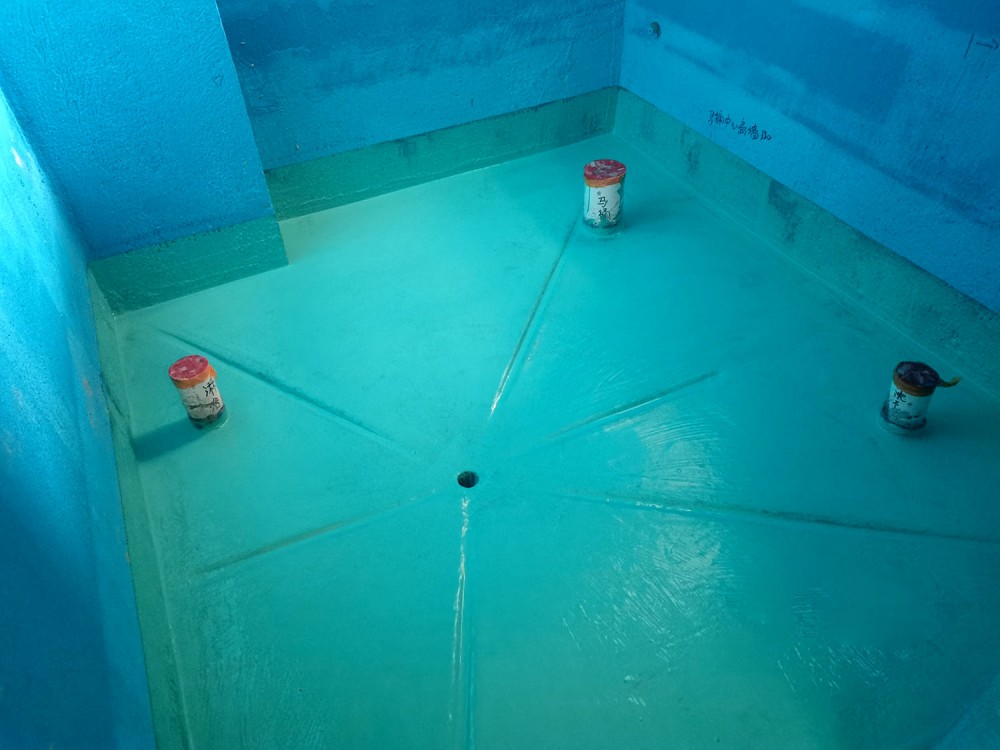

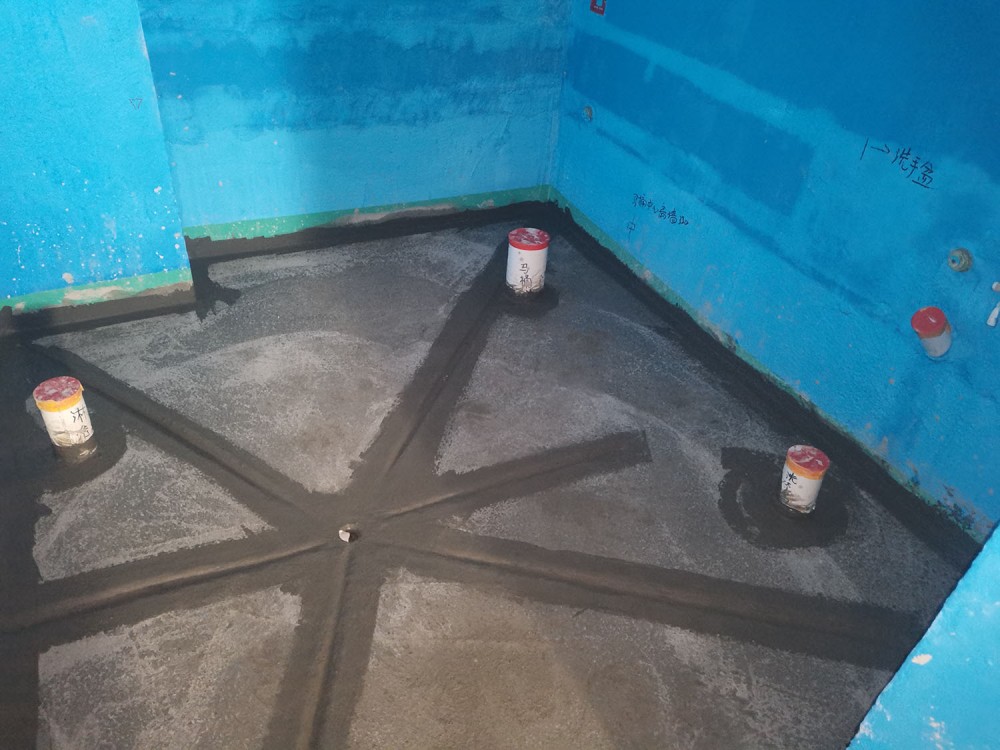

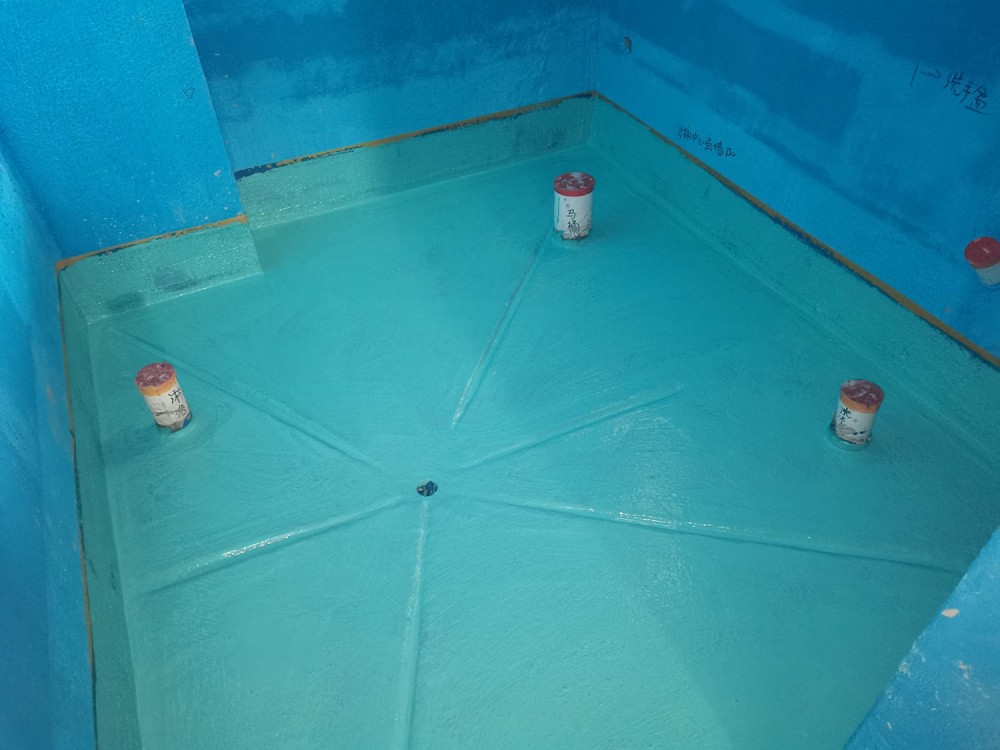

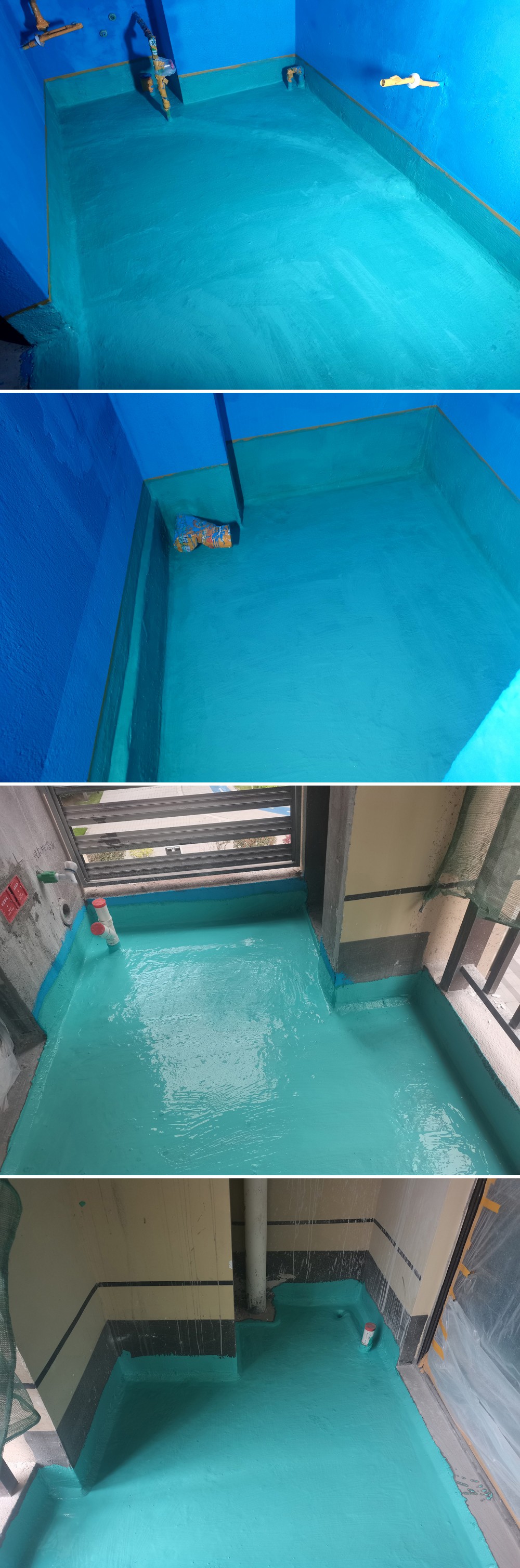

厨房、沉池、阳台地漏防水第一遍
2026年3月27日
厨房、沉池、阳台地漏防水第二遍
2026年3月28日

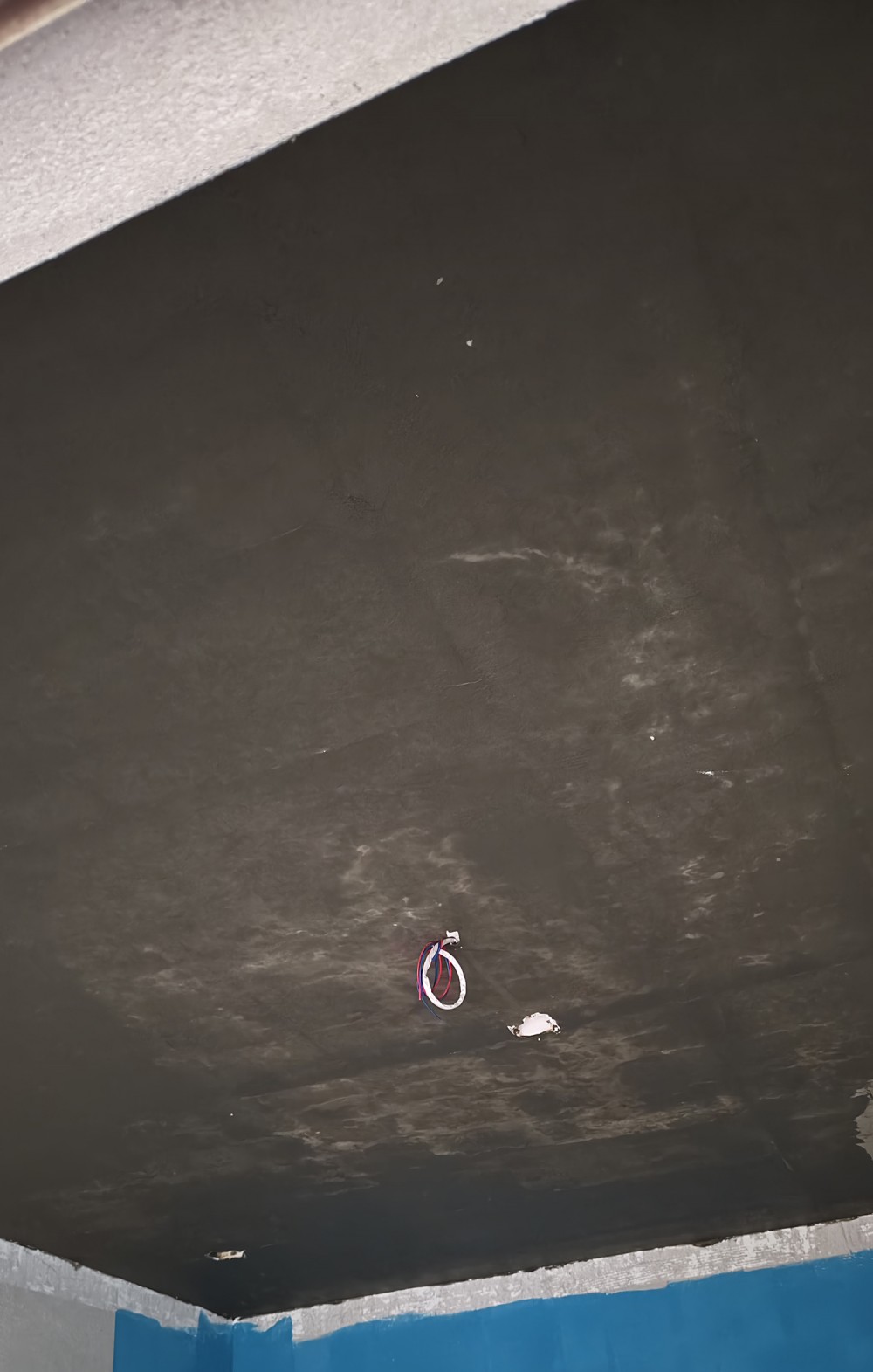

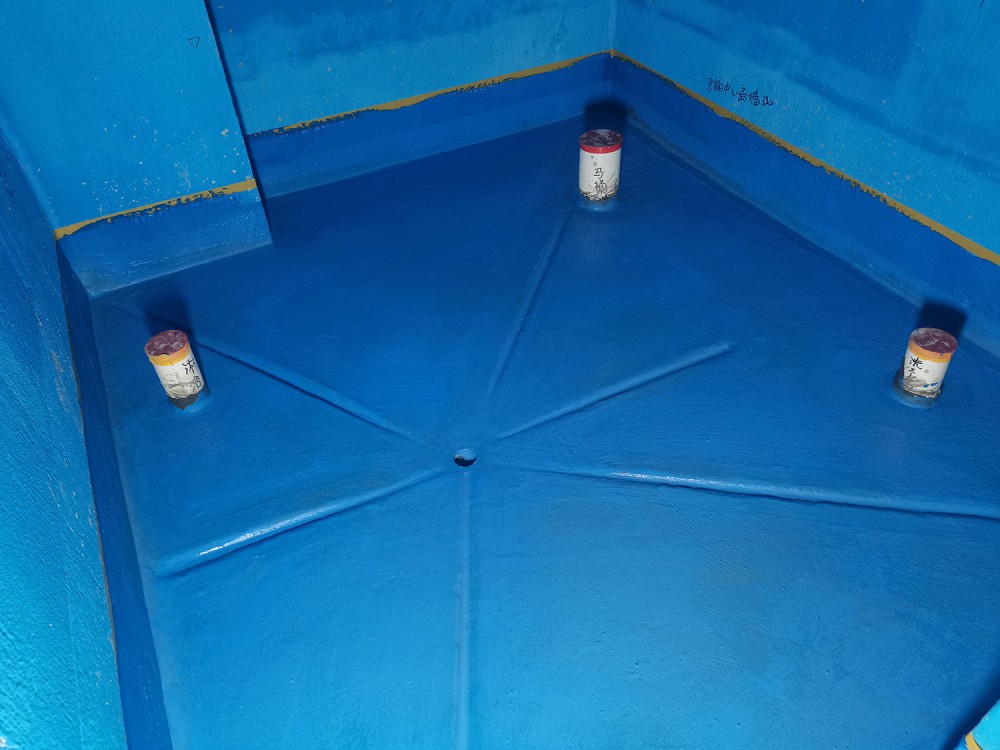

厨房、沉池防水第三遍
2026年3月31日-2026年4月1日

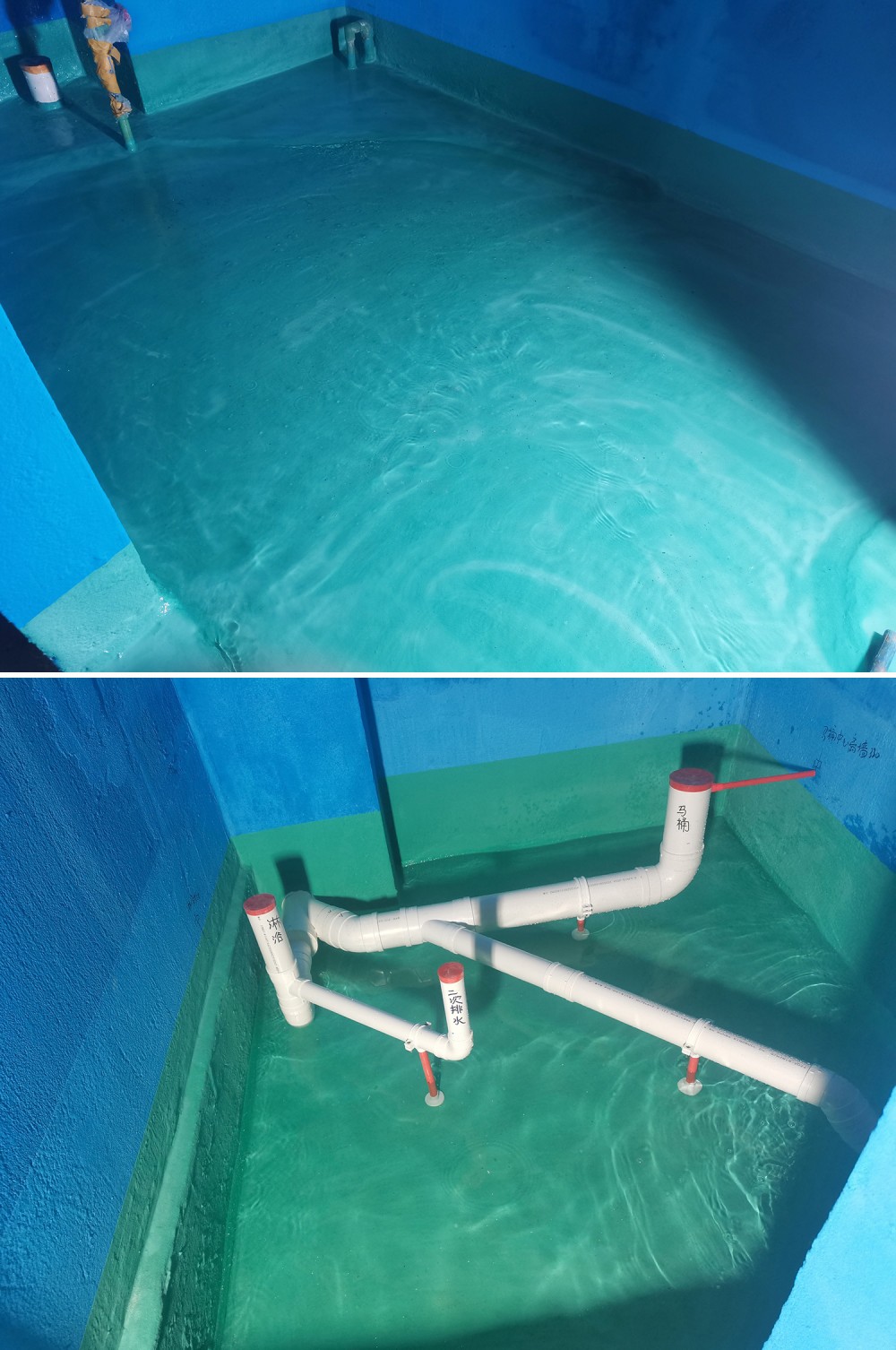

厨房、沉池闭水试验48小时
2026年4月1日
试水48小时后,通知物业,检查楼下厨房、卫生间、生活阳台顶面,无渗水现象。
2026年3月31日
PVC排水系统

卫生间排水

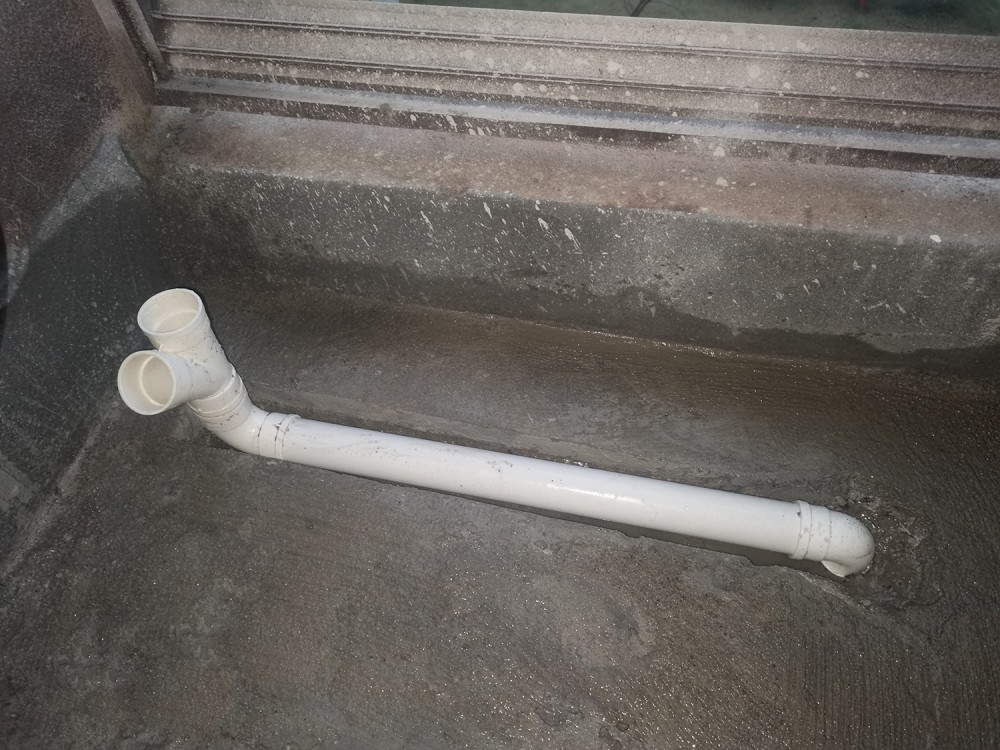

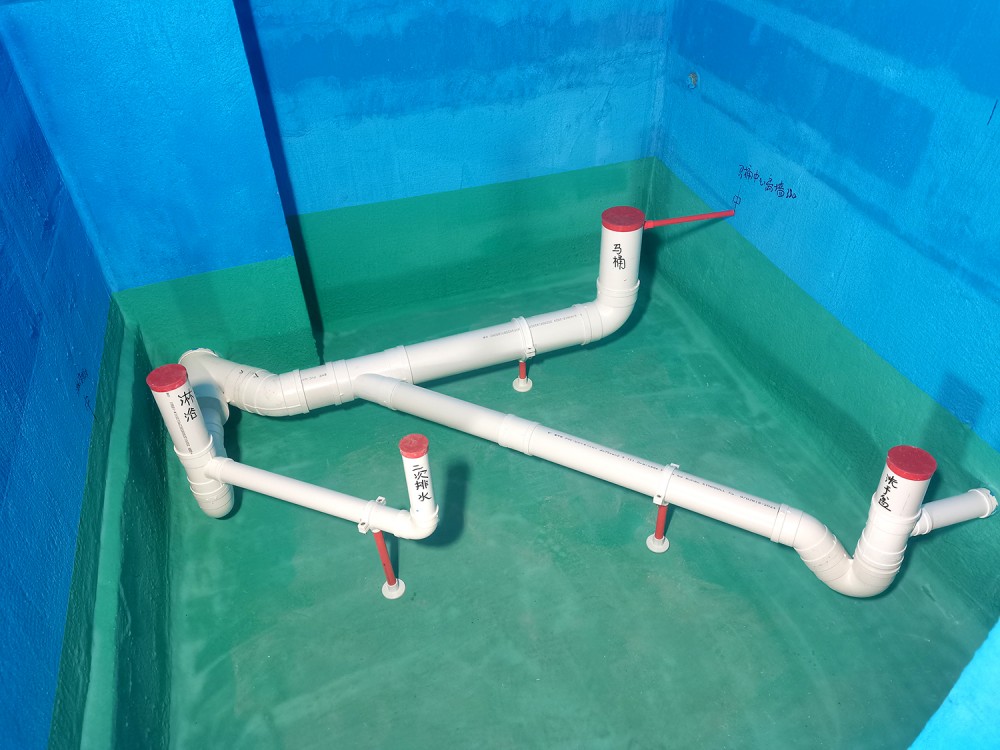

排水均以斜三通为主。排水口一般为5个。(1)洗手盆排水为50管墙排。(2)洗手盆下方75管排水口,中心离墙120-150,做干区地漏及检查地漏。(3)蹲便器排污管为110管,管中心离水泥原墙650-680。马桶排污管为110管,管中心至原墙330。(4)一次排水口为50管位于整个卫生间中间位置。(5)淋浴房地漏为75管,管中心离水泥原墙70-120mm。

阳台靠客厅地漏改造

阳台靠主卧地漏改造

2026年4月3日
卫生间回填宝工艺
回填宝为水泥泡沫混合物,重量只有水的三分之一,前期回填时为流水状,可以与地面墙面较好的结合形成一体,具有阻水、防臭、防虫滋长功能。主卫回填留10公分(以房间地面为准),客卫回填留8公分(以蹲便器表面为准)。
2026年4月8日
卫生间回填后,地面找平并放坡至一次排水口
主卫地面找平后留5-6公分(以房间地面为准),客卫地面找平后留3-4公分(以蹲便器表面为准)。
卫生间地面找平后,阴角不平整处用堵漏灵抹圆、填平
2026年4月8日

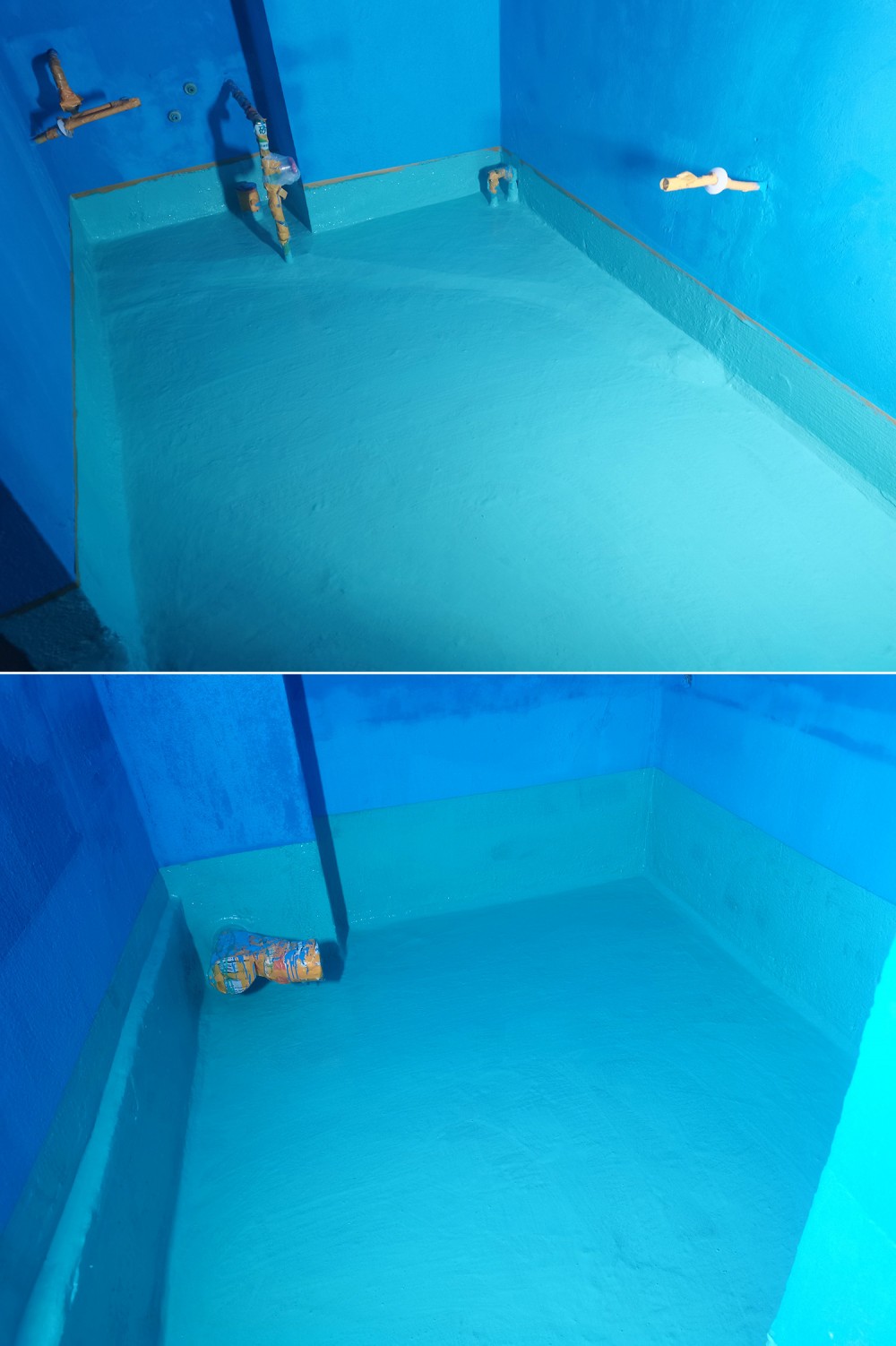

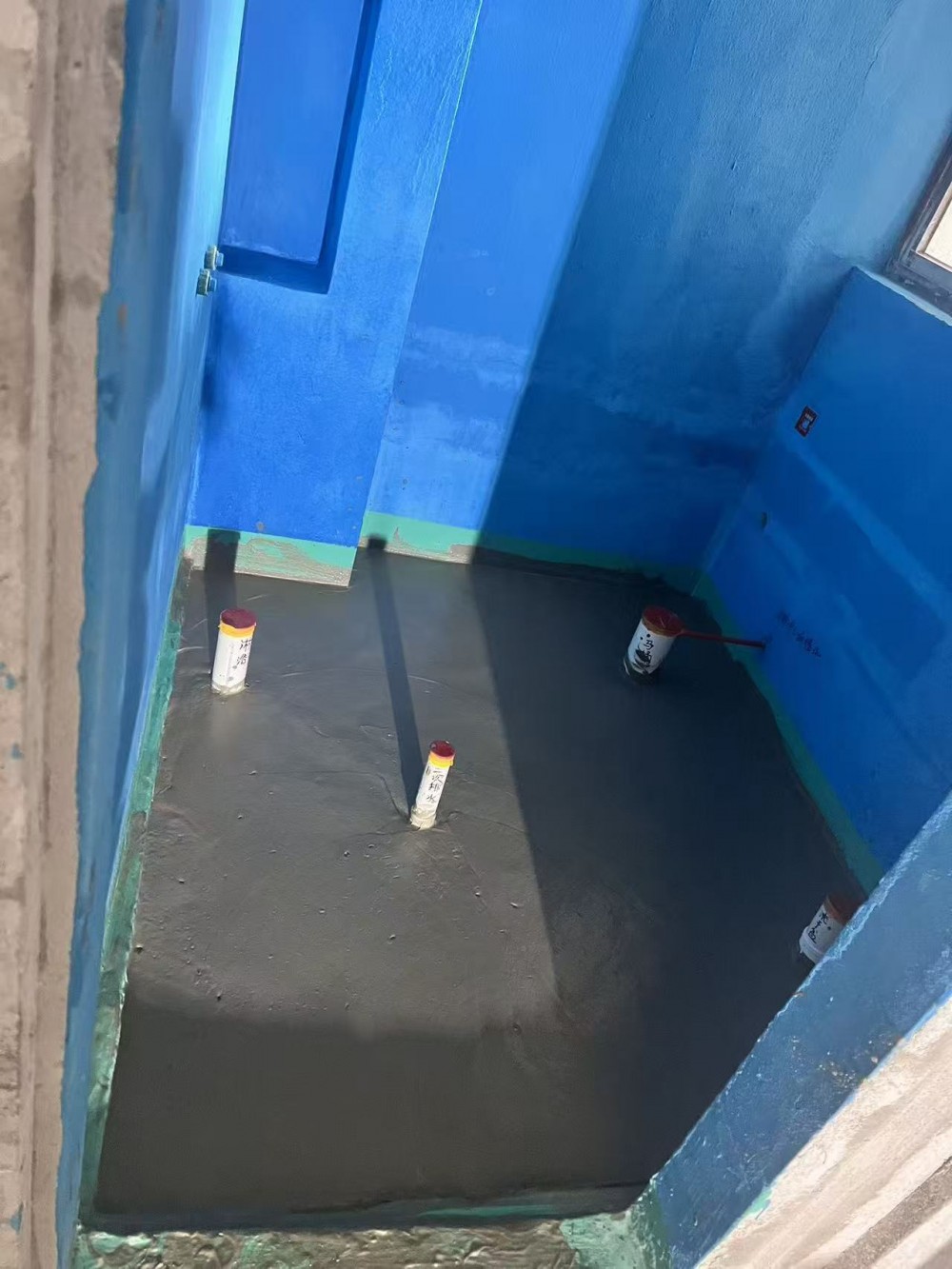

卫生间找平后地面防水第一遍
2026年4月9日
卫生间找平后地面防水第二遍
2023年4月10日
卫生间找平后地面防水第三遍

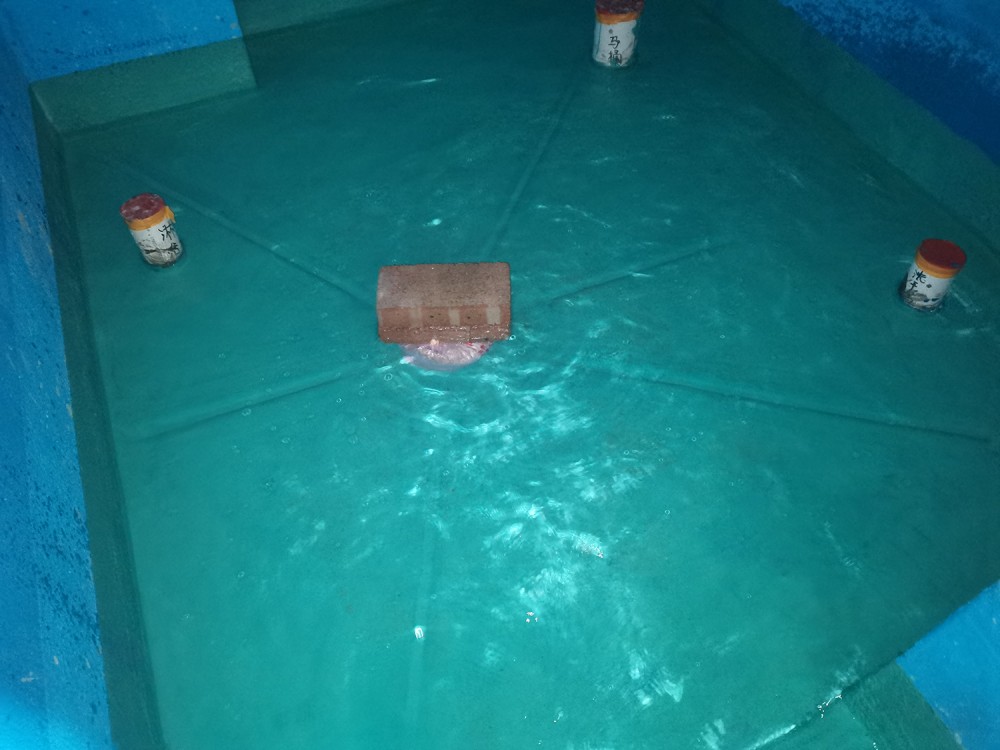

2026年4月12日闭水试验24小时
2026年4月7日至2026年4月16日

瓷砖工程

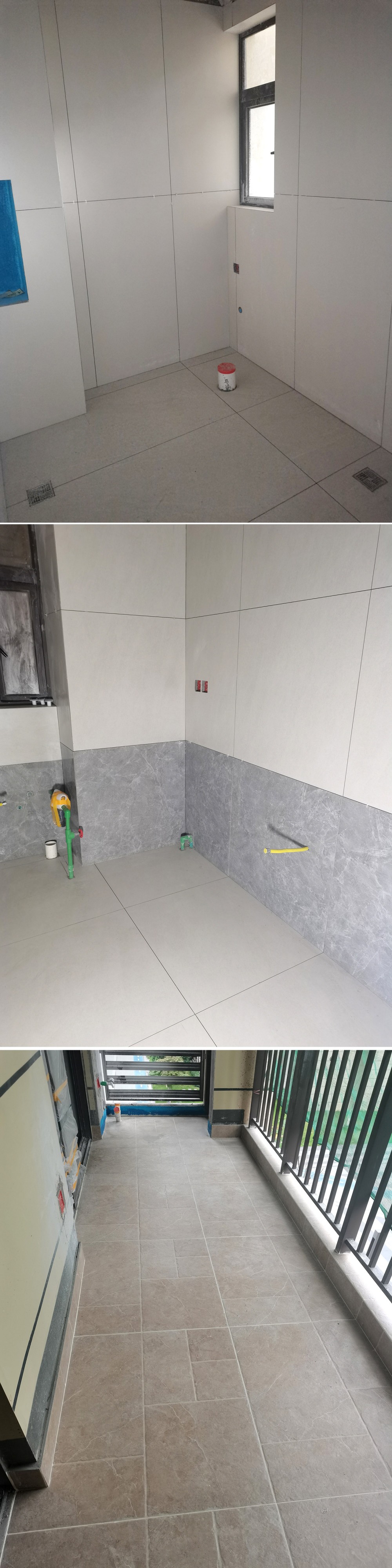

瓷砖铺设

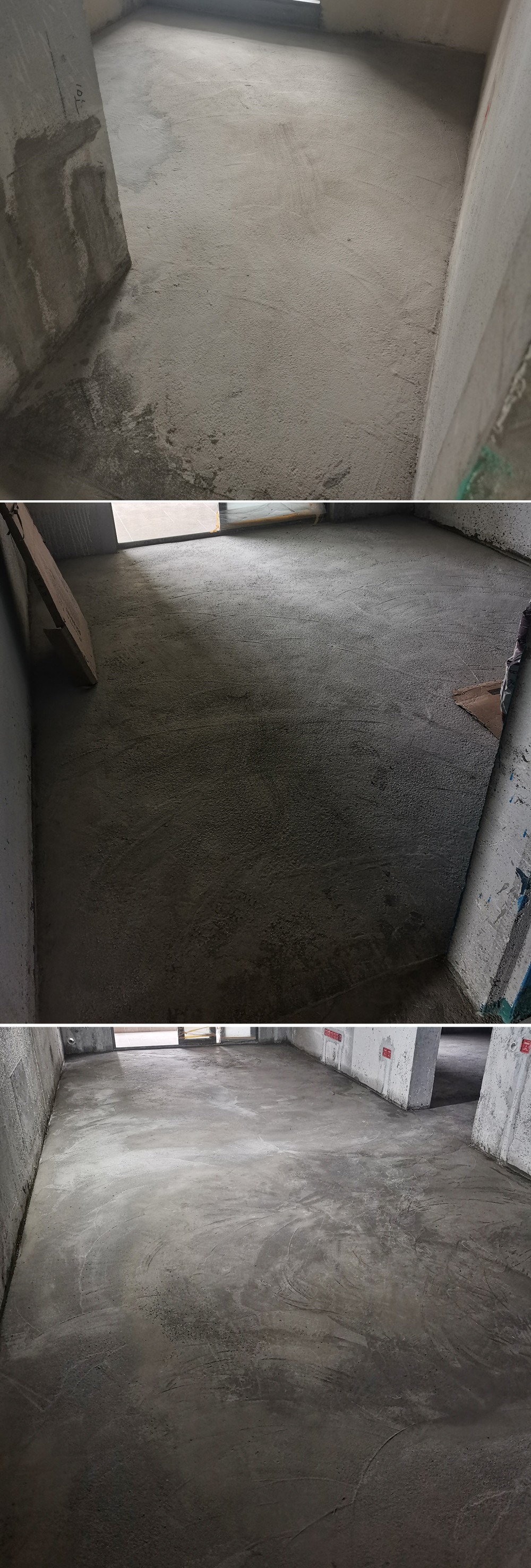

地面找平

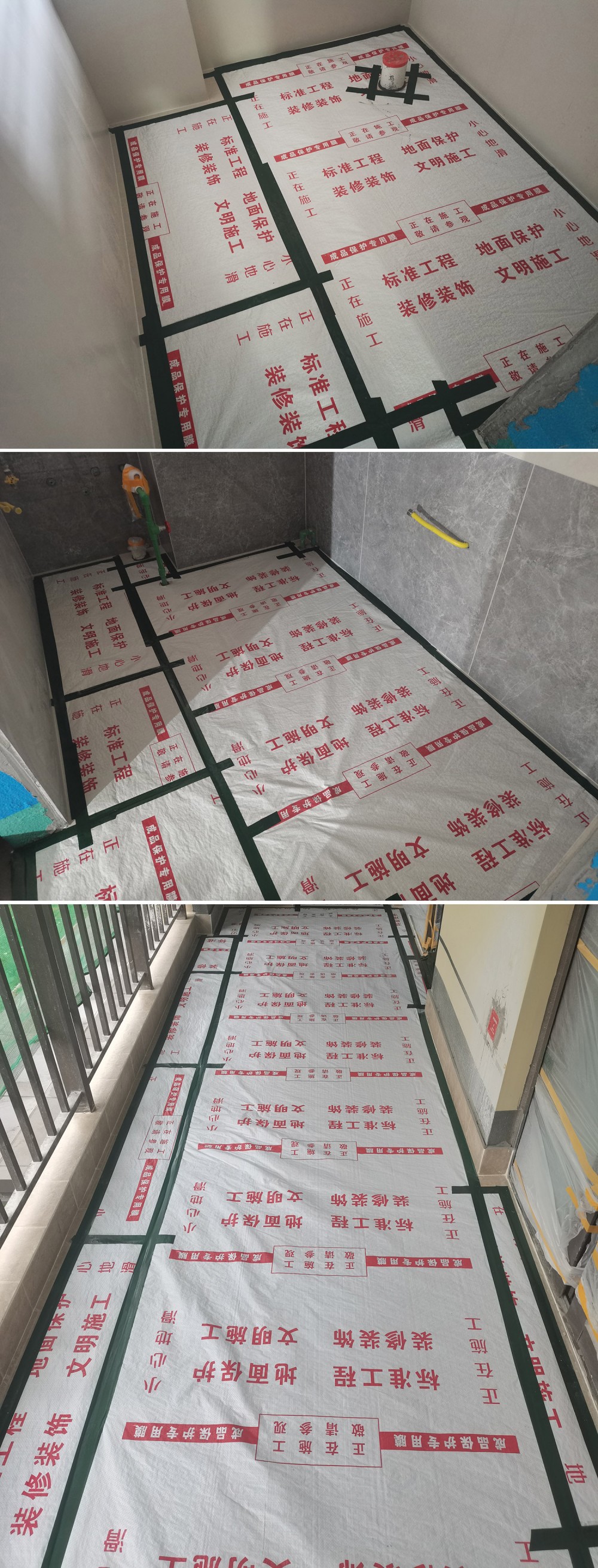

地砖保护
2026年4月22日至2026年4月28日
腻子工程
顶面不平处抗裂砂浆找平

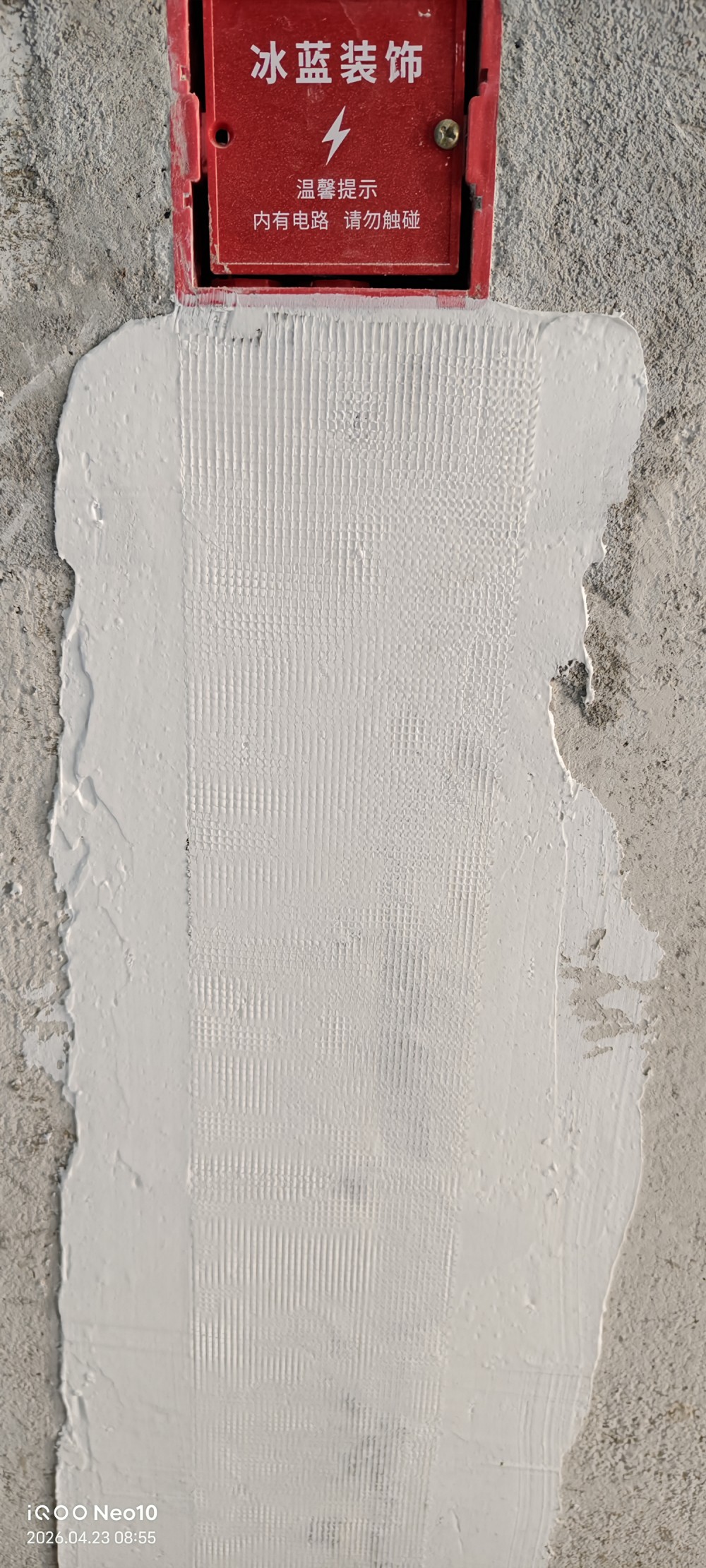

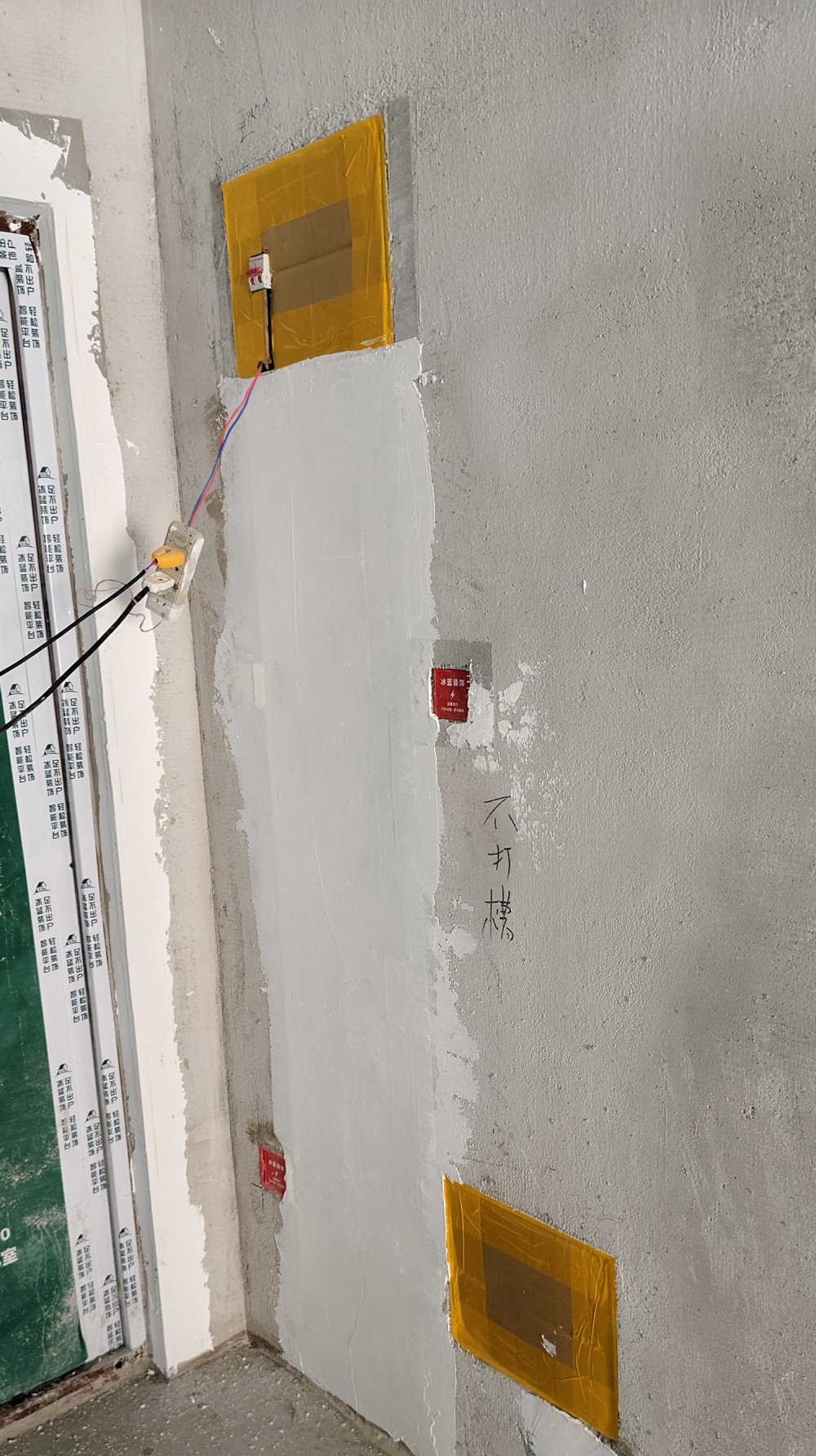

电工槽做网络加粘粉防裂处理

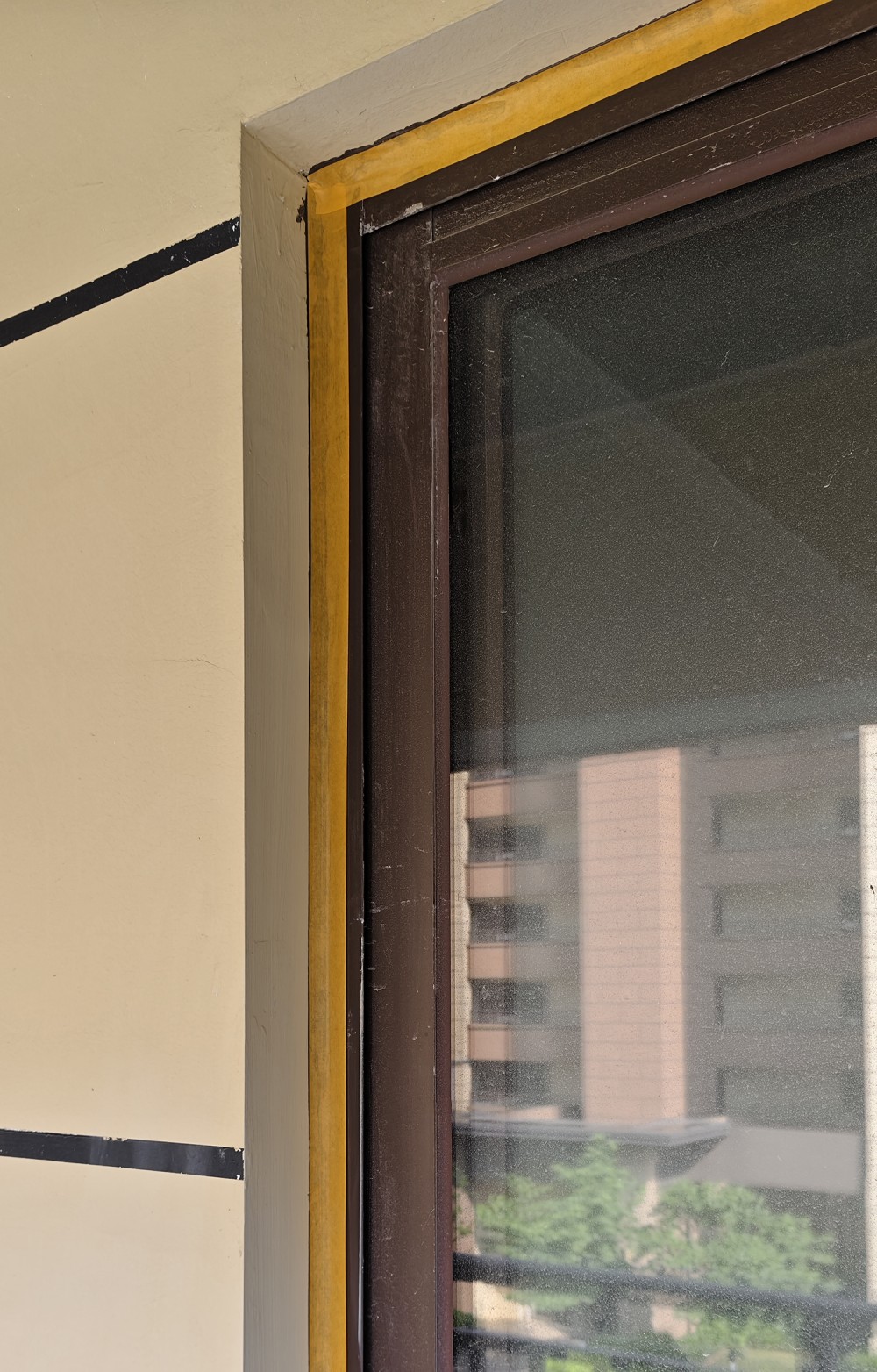

阳角线与铝合金贴纸边
2026年5月30日完工照片
